1. Thông tin về nhà đầu tư
Tên đơn vị: Công ty Cổ phần Đầu tư Phát triển Ninh Phong.
Mã số doanh nghiệp: 3801243955, do Sở Kế hoạch và Đầu tư tỉnh Bình Phước cấp lần đầu ngày 12/01/2021, thay đổi lần thứ 3 ngày 28/12/2022.
Trụ sở chính: Đường Tôn Đức Thắng, Khu phố 2, Phường Tiến Thành, Thành phố Đồng Xoài, Tỉnh Bình Phước.
Người đại diện pháp luật: Ông Vũ Tuấn Anh (Sinh năm 1993).
- Chức vụ: Chủ tịch Hội đồng quản trị kiêm Tổng Giám đốc.
- Địa chỉ thường trú: Phường Ninh Phong, Thành phố Ninh Bình, Tỉnh Ninh Bình.
- Địa chỉ liên lạc: Khu đô thị Tà Bế Gold, Xã Tiến Hưng, Thành phố Đồng Xoài, Tỉnh Bình Phước
2. Thông tin tổng quan dự án
- Tên dự án: Dự án đầu tư xây dựng và kinh doanh hạ tầng Khu công nghiệp Đồng Nơ.
- Mục tiêu: Đầu tư xây dựng kết cấu hạ tầng kỹ thuật đồng bộ để kinh doanh bất động sản và thu hút các nhà đầu tư thứ cấp vào sản xuất, kinh doanh (Mã ngành 6810).
- Quy mô diện tích: Khoảng 442,6 ha.

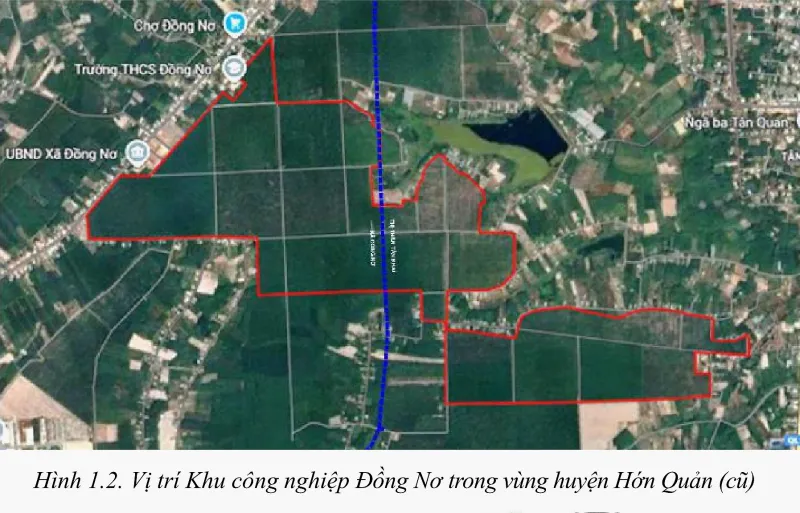

- Địa điểm thực hiện: Xã Đồng Nơ và Thị trấn Tân Khai, huyện Hớn Quản, tỉnh Bình Phước.
- Thời hạn hoạt động: 50 năm kể từ ngày được giao đất hoặc cho thuê đất.

3. Nguồn vốn đầu tư
Tổng vốn đầu tư của dự án là 1.812.144.000.000 đồng (Hơn một nghìn tám trăm tỷ đồng), cụ thể:
| Cơ cấu vốn | Số tiền (VND) | Ghi chú |
| Vốn góp (Vốn tự có) | 272.248.000.000 | Chiếm 100% vốn góp của nhà đầu tư, góp bằng tiền mặt trong vòng 18 tháng kể từ khi chấp thuận chủ trương. |
| Vốn huy động | 1.539.896.000.000 | Dự kiến huy động đủ đến Quý IV/2026. |
4. Nguồn gốc đất và giải phóng mặt bằng
- Nguồn gốc: Đất hiện thuộc quản lý của Công ty TNHH MTV Cao su Bình Long, đang thuê của Nhà nước để trồng cao su.
- Hình thức thu hồi: Nhà nước thực hiện thu hồi đất để phát triển kinh tế – xã hội vì lợi ích quốc gia theo Luật Đất đai.
- Trách nhiệm: Công ty Ninh Phong chịu trách nhiệm đền bù và giải phóng mặt bằng theo phương án được phê duyệt.
5. Tiến độ thực hiện dự án
Nội Dung Đề Xuất
Dự án được chia thành 4 giai đoạn chính:
- Giai đoạn 1 (Quý I/2025 – Quý III/2025): Thực hiện các thủ tục chấp thuận chủ trương đầu tư.
- Giai đoạn 2 (Quý IV/2025 – Quý I/2027): Nhận bàn giao đất và hoàn tất các thủ tục pháp lý (quy hoạch, PCCC, đất đai, môi trường, Giấy phép xây dựng).
- Giai đoạn 3 (Quý II/2027 – Quý II/2029): Xây dựng hoàn thành 60% hệ thống hạ tầng kỹ thuật theo thiết kế.
- Giai đoạn 4 (Quý II/2029 – Quý III/2030): Hoàn thiện 40% hạ tầng kỹ thuật còn lại.
Thời điểm kinh doanh: Dự kiến bắt đầu từ năm 2027, tùy theo tiến độ hạ tầng và sự chấp thuận của cơ quan thẩm quyền.
